Anticipation des mouvements de terre

1 Janvier 2025 Moyen 0 (0)

Les opérations de construction nécessitent du déblai de terre et parfois du remblai. En effet, au début d'un chantier, de la terre est retirée au droit de l'emprise du bâtiment à construire pour que les fondations reposent sur le sol avec la compacité souhaitée et précisée dans les études de sols. Il convient toutefois de conserver la terre sur site si celle-ci permet d'atteindre le niveau de terre en fin de construction, les niveaux de terre déclarés au permis de construire. Pour optimiser les déplacements de terres et limiter les coûts, il convient d'organiser les mouvements de terre de chacun des corps d'état concernés.

En phase ACT / Négociation :

Valider entre les différents lots (Démolisseur, Terrassement, Gros-œuvre, Espace vert) les mouvements de terre à réaliser par chacun pour assurer le bon niveau fini. Ces accords doivent être intégrés au marché pour garantir le rôle de chacun et assurer le bon déroulement du chantier. Pour plus de clarté, il est recommandé de définir le schéma de gestion des terres à partir du Plan d'Installation de Chantier.

Exemple :

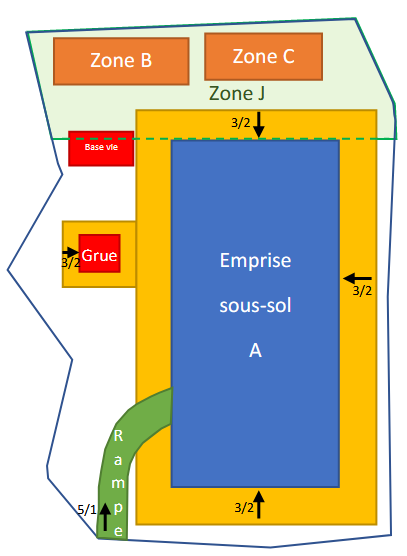

Plan simplifié de la gestion des terres
    • Lot Démolition (suite à la démolition) : Décapage de 0,2m de terre sur l'ensemble de la parcelle et évacuation de la terre. Conservation des 300m3 de terre sur site, dans la zone B.



  • Terrassement (suite à la démolition) : Retrait de 3,0m supplémentaire au droit de l'emprise du sous-sol A et de la gure avec des pentes de 3 pour 2 en dehors de l'emprise jusqu'à arriver au niveau de terrain réceptionné avec le démolisseur. Déblai pour réalisation de la rampe véhicule Conserver 300m3 de bonne terre supplémentaire dans la zone C.



  • Étanchéité (suite à la réalisation de l'étanchéité des façades enterrées) : Remblai des pentes en 3 pour 2 au droit des façades des sous-sols étanchées et de la fosse de la grue, à l'aide de 500m3 sur les 600m3 à partir des terres en zone C puis en zone B.



  • Espace vert : Remblai de 100m3 de terre végétale à partir des terres restantes en zone B pour aplanir la zone jardin repérée J.

A noter sur l'exemple précédent que le décapage sur 0,2m et déblai de 3,0m pourraient être réalisé par un seul corps d'état pour diminuer les coûts.

Lors de la phase EXE :

À la fin de l’exercice d’un mouvement de terre par un corps d’état, les quantités de terre doivent impérativement être réceptionnées entre les entreprises concernées.



A viser
